Miercuri, 03 Iunie 2026

AtkinsRealis solicitată să accelereze implementarea investițiilor de la CNE Cernavodă

03_06_atkinsrealis-cne-cernavoda_1Guvernul României și reprezentanții companiei canadiene AtkinsRéalis au analizat, la Palatul Victoria, stadiul principalelor investiții nucleare de la Cernavodă, respectiv retehnologizarea Unității 1 și dezvoltarea reactoarelor 3 și 4. Premierul interimar Ilie Bolojan a transmis un mesaj clar privind necesitatea accelerării implementării acestor proiecte strategice pentru securitatea energetică a țării. Potrivit informațiilor prezentate în cadrul discuțiilor, proiectul se desfășoară în conformitate cu calendarul de investiții stabilit de comun acord între părțile implicate. Reprezentanții companiei canadiene au reafirmat angajamentul privind respectarea termenelor asumate și au exprimat încrederea că proiectul va fi finalizat cu succes.
Un punct important al reuniunii l-a reprezentat analiza stadiului de pregătire pentru dezvoltarea reactoarelor 3 și 4 de la CNE Cernavodă. Ministerul Energiei a informat că a transmis deja Comisiei Europene documentația de prenotificare necesară pentru accesarea schemei de ajutor de stat, urmând ca notificarea oficială să fie înaintată în perioada imediat următoare.

Ilie Bolojan: "Vrem să vorbim despre acest proiect la timpul prezent"
Prim-ministrul interimar Ilie Bolojan a subliniat importanța accelerării investițiilor și a dat asigurări că instituțiile statului vor colabora pentru eliminarea eventualelor blocaje administrative și pentru susținerea implementării proiectelor. "De multă vreme vorbim despre reactoarele 3 și 4 de la Cernavodă la viitor. Vrem ca acest proiect să fie un succes și să vorbim despre el la timpul prezent", a declarat oficialul.
Retehnologizarea Unității 1 și construcția reactoarelor 3 și 4 sunt proiecte-cheie pentru viitorul sectorului energetic românesc. Acestea vor utiliza tehnologia canadiană CANDU și vor asigura producția de energie electrică în bandă, fără emisii de dioxid de carbon.
La întâlnirea de la Palatul Victoria au participat, alături de premierul Ilie Bolojan, șeful Cancelariei Prim-Ministrului - Mihai Jurca, secretarul de stat în Ministerul Energiei - Cristian Bușoi, consilierul de stat Raul Gutin și secretarul general al Ministerului Energiei - Sorin Elisei.

03_06_atkinsrealis-cne-cernavoda_3

Lucrările de retehnologizare a Unității 1 sunt în derulare

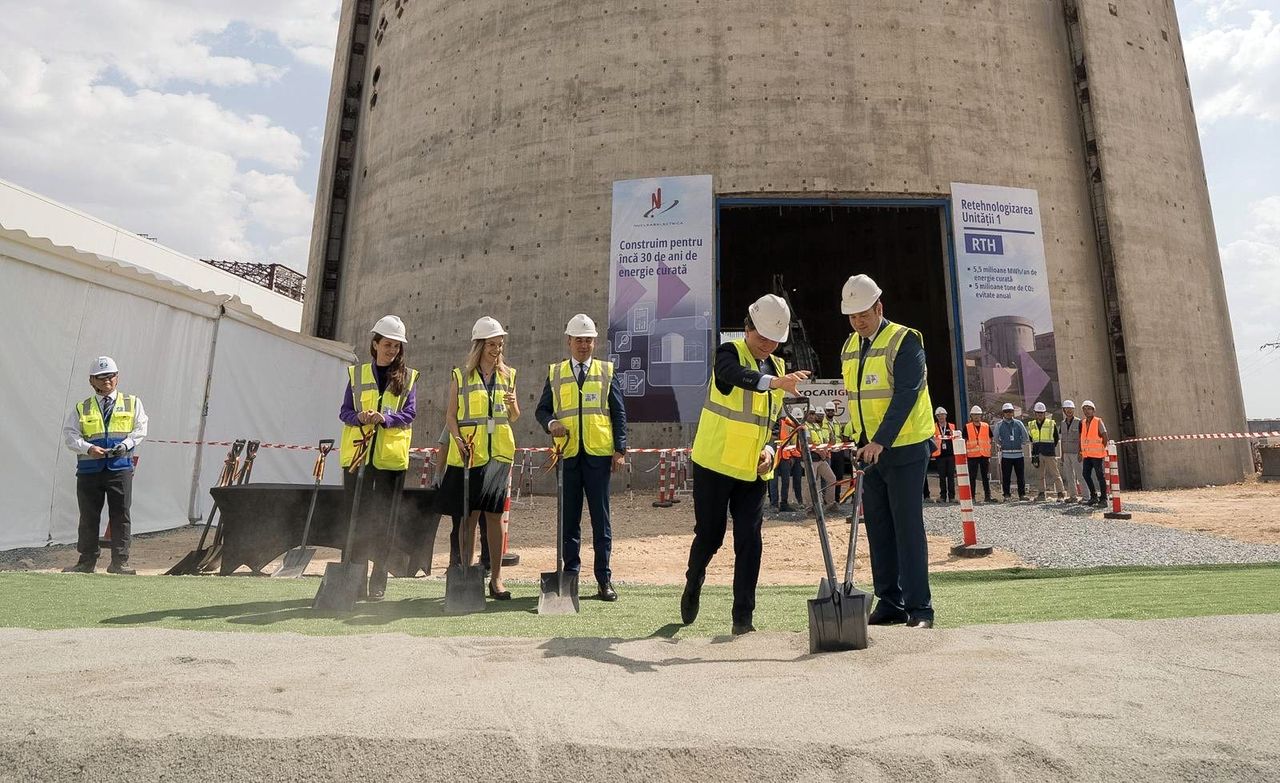

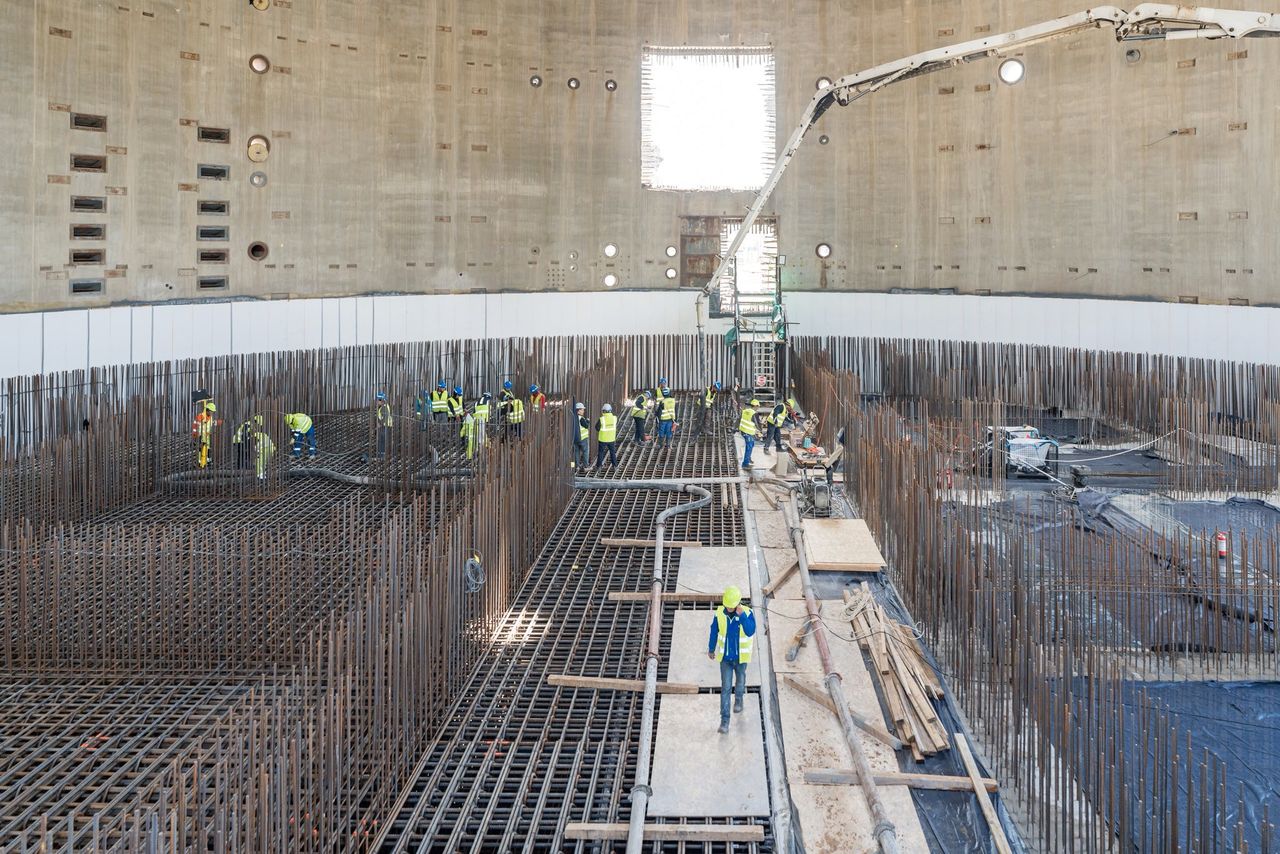

În a doua jumătate a lunii mai 2026, SN Nuclearelectrica SA a realizat prima turnare continuă de beton aferentă structurilor permanente din cadrul proiectului de Retehnologizare a Unității 1 CNE Cernavodă. Pentru execuția fundației au fost utilizați aproximativ 3.470 mc de beton, echivalentul a circa 380 de autobetoniere, operațiunea fiind realizată în condiții stricte de siguranță, calitate și coordonare operațională specifice unui astfel de proiect major.
Activitatea de turnare a betonului s-a desfășurat la Depozitul Intermediar de Deșeuri Radioactive (DIDR-U5), prin turnarea fundației acestuia, DIDR-U5 fiind spațiul amenajat și construit pentru manipularea, procesarea și depozitarea intermediară a deșeurilor, rezultate ca urmare a retehnologizării Unității 1 și a exploatării comerciale pe termen lung a Unităților 1 și 2 CNE Cernavodă.
DIDR-U5 este proiectat și construit pentru a manipula, procesa și depozita intermediar deșeurile slab și mediu radioactive, rezultate în urma retehnologizării Unității 1 și exploatării comerciale pe termen lung a Unităților 1 și 2 CNE Cernavodă. Lucrările, în valoare de 175 milioane de euro, sunt realizate de asocierea Arabelle Solutions România SRL - Arabelle Service France, ambele membre ale grupului francez Electricité de France (EDF).

03_06_atkinsrealis-cne-cernavoda_2

DIDR-U5 se construiește pe amplasamentul CNE Cernavodă, în interiorul zonei controlate, în incinta Clădirii Reactorului Unității 5 CNE Cernavodă, care va fi adaptată necesităților de dezvoltare a DIDR-U5 și este format din 3 clădiri cu funcții de primire, manipulare, procesare și depozitare intermediară a deșeurilor slab și mediu radioactive rezultate din retehnologizarea Unității 1, exploatarea pe termen lung a Unităților 1 și 2, inclusiv depozitarea, întreținerea și decontaminarea setului de scule de retubare folosite pentru retehnologizarea Unității 1.

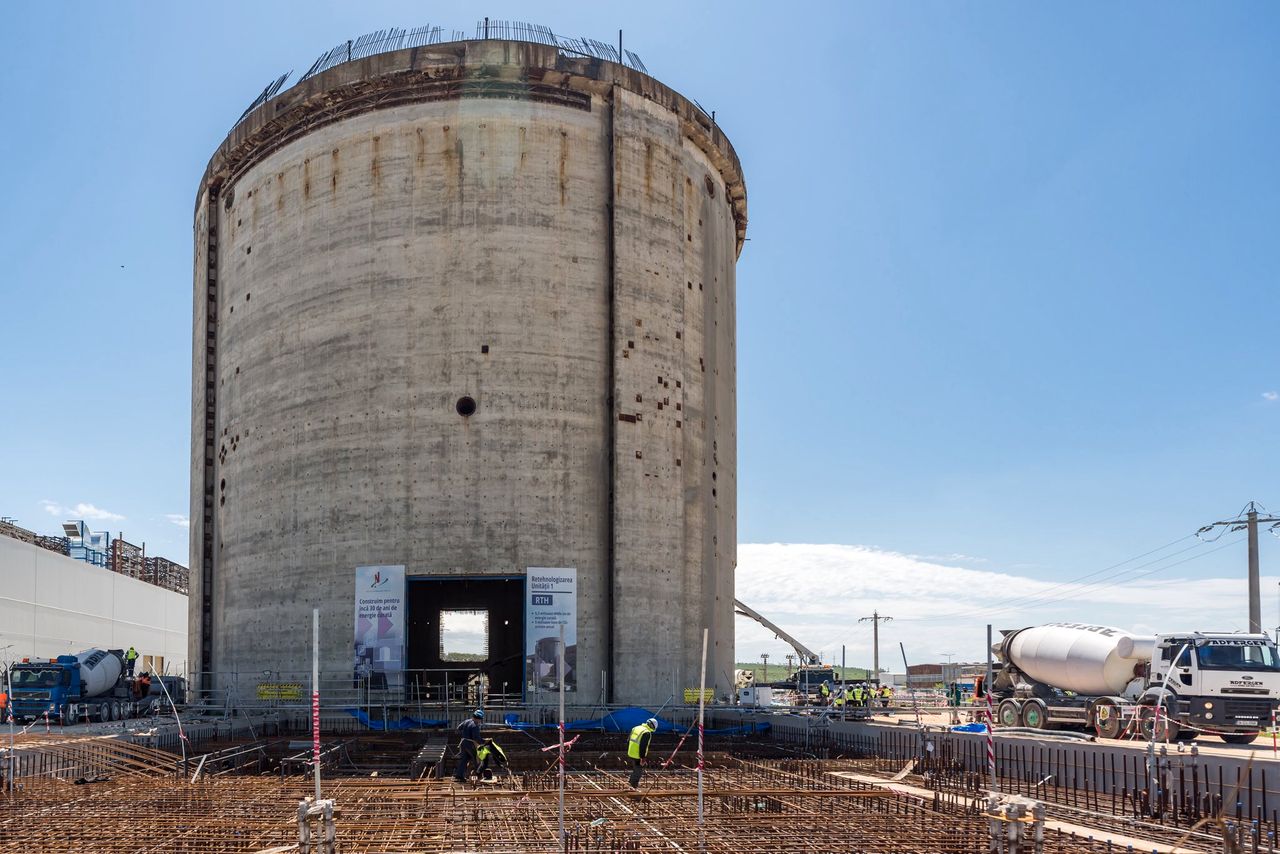

Realizarea lucrărilor civile de construcție este parte integrantă a contractului de Inginerie, Procurare și Construcție (EPC), încheiat între Nuclearelectrica și consorțiul internațional format din: Candu Energy Inc. o companie din cadrul grupului AtkinsRealis, Ansaldo Nucleare, Canadian Commercial Corporation și Korea Hydro & Nuclear Power Co, în data de 19 decembrie 2024.

03_06_atkinsrealis-cne-cernavoda_4

Retehnologizarea Unității 1 se va face în 3 etape
Stabilit și etapizat pentru a fi dezvoltat în trei etape majore, proiectul de retehnologizare a Unității 1 CNE Cernavodă se află în cea de-a doua fază de dezvoltare - pregătirea pentru implementare - cu termen de finalizare spre sfârșitul anului 2027, când proiectul va intra în cea de-a treia și ultima etapă - oprirea Unității 1 pentru retehnologizare.
Unitatea 1 CNE Cernavodă va fi reconectată la Sistemul Energetic Național în anul 2030 pentru un nou ciclu de viață, de 30 de ani. Structura a fost pusă în funcțiune în anul 1996, iar până în prezent, exploatarea Unității 1 a dus la evitarea a 145 de milioane de tone de CO2 în atmosferă și a livrat în siguranță peste 149 de milioane de MWh, la un factor de capacitate de peste 90%, fiind, în baza factorului de capacitate, în primele 3 reactoare nucleare la nivel global.
În paralel cu lucrările aferente proiectului de retehnologizare a Unității 1, la CNE Cernavodă continuă și investițiile în infrastructura nucleară auxiliară. Astfel, compania Concelex, în asociere cu Bog’Art, derulează lucrări de extindere a Depozitului Intermediar de Combustibil Ars (DICA), proiect necesar pentru creșterea capacității de stocare în condiții de siguranță a combustibilului nuclear utilizat. Deși investiția este distinctă de proiectul DIDR-U5 destinat gestionării deșeurilor radioactive rezultate din exploatare și retehnologizare, ambele obiective fac parte din programul strategic de dezvoltare și operare pe termen lung a centralei nucleare de la Cernavodă, în contextul extinderii capacităților nucleare ale României.
Conform Concelex, valoarea contractului se ridică la 213,7 milioane de lei și presupune realizarea a 6 module de stocare combustibil ars și a unei macarale portal de mare capacitate. Compania de construcții execută modulele de la 18 la 23 ale DICA și se ocupă de echiparea acestora cu cilindri de stocare combustibil și elementele aferente. De asemenea, realizează lucrări de instalații și de împrejmuire, precum și proiectarea, fabricarea, montarea și realizarea de probe pentru o macara portal. Lucrările au demarat la finalul anului 2025 și se desfășoară etapizat, pe parcursul a 10 ani. Primul modul, 18, este planificat să fie finalizat până în decembrie 2026. Modulele sunt realizate utilizând tehnologia MACSTOR 400, ce oferă o securizare superioară a stocării și o utilizare mai eficientă a capacității DICA.

03_06_atkinsrealis-cne-cernavoda_5

Investiții de 14 miliarde euro la CNE Cernavodă, până în 2032
Conform prognozelor, prin retehnologizarea Unității 1 și prin construcția Unităților 3 și 4, din 2032, România va deveni un exportator al excedentului de energie. Valoarea totală a investiției în retehnologizarea Unității 1 ajunge la 3 miliarde euro. În paralel, Nuclearelectrica mai pregătește operaționalizarea Unităților 3 și 4, care va atrage investiții de circa 11 miliarde euro.

Din aceeasi categorie

AGENDA INVESTITIILOR
EURO-CONSTRUCTII
EURO-FEREASTRA
FEREASTRA
Revocă consimțământul cookie
