Finanțare BEI de 800 mil. euro: Nuclearelectrica modernizează Unitatea 1 Cernavodă

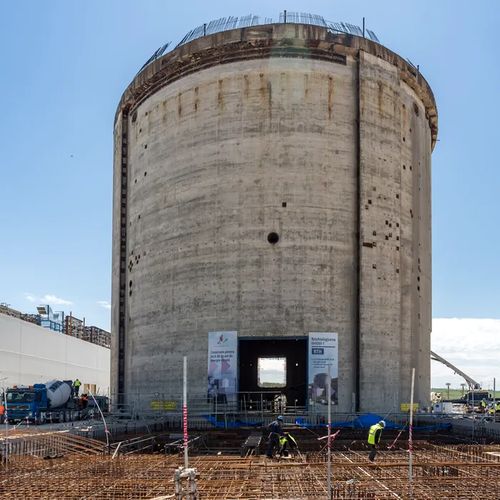

17_07_finantare-bei-nuclearelectrica_1Boardul Băncii Europene de Investiții (BEI) a aprobat acordarea unui împrumut de 800 milioane de euro pentru proiectul de Retehnologizare a Unității 1 CNE Cernavodă, a anunțat Nuclearelectrica. În perioada următoare, compania va supune aprobării acționarilor contractarea finanțării.
Strategia de finanțare a proiectului are în vedere utilizarea unui mix între capitalul propriu al SNN și împrumuturi/ garanții obținute din partea unor instituții financiare internaționale, agenții de credit export (ECA) și bănci comerciale. Finanțarea din surse atrase se realizează în două etape, corelate cu graficul de implementare a investiției. În septembrie 2025, pentru finanțarea etapei preliminare a proiectului a fost semnat un contract de împrumut în valoare de 540 de milioane de euro, cu un sindicat de bănci condus de JP Morgan SE, în calitate de aranjor financiar.
Nuclearelectrica a înregistrat o creștere a profitului net de 40,4% la finalul exercițiului financiar 2025 comparativ cu exercițiul financiar 2024 și o creștere a profitului net cu 72% în primul trimestru al anului 2026 comparativ cu perioada similară anterioară, creștere și stabilitate financiară care permit investiții sigure și operare într-un climat volatil, cu reziliență dezvoltată pe termen mediu și lung.

Proiectul de retehnologizare a Unității 1 se află în etapa a doua
Proiectul Retehnologizării Unității 1 CNE Cernavodă se află în prezent, conform strategiei de dezvoltare aprobată de acționari, în cea de-a doua fază de dezvoltare, activitățile aferente acestei faze incluzând obținerea autorizațiilor necesare, contractarea serviciilor de inginerie și construcție, achiziționarea materialelor și echipamentelor, dar și asigurarea finanțării necesare finalizării proiectului.
"Implicarea instituțiilor bancare internaționale de renume în asigurarea finanțării externe a Proiectului Retehnologizării Unității 1 CNE Cernavodă reprezintă un pas istoric pentru dezvoltarea sectorului energiei nucleare civile, totodată atestând elaborarea unui proiect robust, gestionat corect din punct de vedere tehnic, operațional și financiar, și, simultan, atestă un proiect strategic pentru România, pentru următorii 30 de ani, în linie cu necesitățile energetice și politice europene, inclusiv accentul pe extinderea sau dezvoltarea capacităților nucleare. Conform rigorilor industriei nucleare, organizarea și desfășurarea tuturor lucrărilor specifice se realizează cu respectarea celor mai înalte standarde și practici din industrie. Unitatea 1 retehnologizata înseamnă încă 9%/an din energia curată, sigură, stabilă a României pentru perioada 2030-2060", a declarat Cosmin Ghiță, directorul general al Nuclearelectrica.

17_07_finantare-bei-nuclearelectrica_2

Lucrările civile sunt în derulare

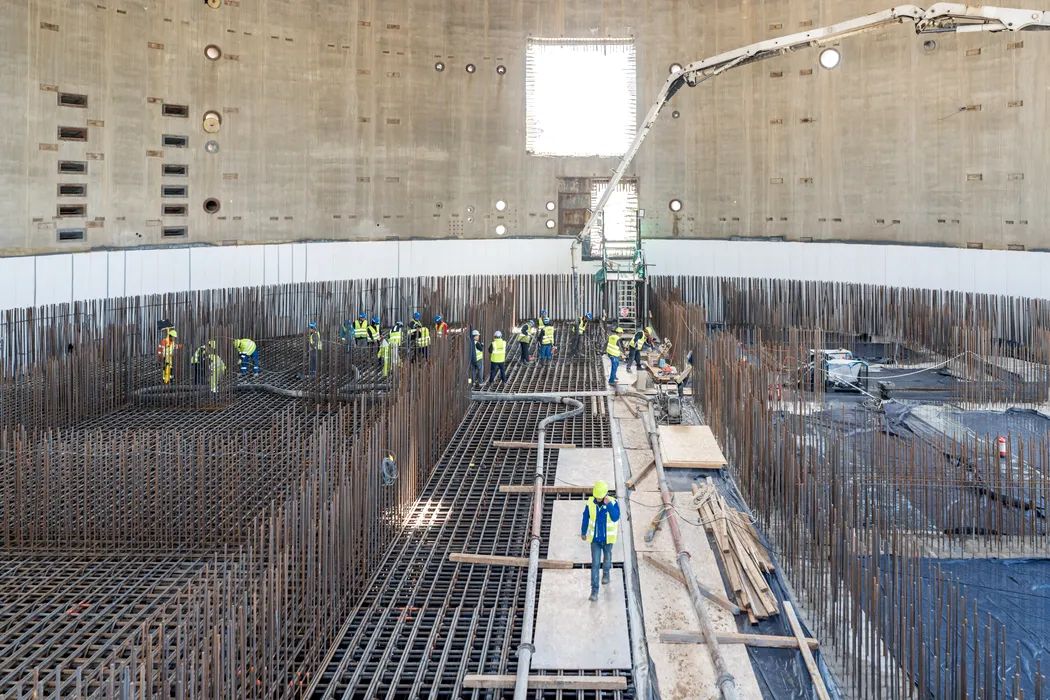

Lucrările civile de construcție aferente au început în anul 2025 și continuă în 2026. În a doua jumătate a lunii mai 2026, SN Nuclearelectrica SA a realizat prima turnare continuă de beton aferentă structurilor permanente din cadrul proiectului de Retehnologizare a Unității 1 CNE Cernavodă. Pentru execuția fundației au fost utilizați aproximativ 3.470 mc de beton, echivalentul a circa 380 de autobetoniere, operațiunea fiind realizată în condiții stricte de siguranță, calitate și coordonare operațională specifice unui astfel de proiect major.
Activitatea de turnare a betonului s-a desfășurat la Depozitul Intermediar de Deșeuri Radioactive (DIDR-U5), prin turnarea fundației acestuia, DIDR-U5 fiind spațiul amenajat și construit pentru manipularea, procesarea și depozitarea intermediară a deșeurilor, rezultate ca urmare a retehnologizării Unității 1 și a exploatării comerciale pe termen lung a Unităților 1 și 2 CNE Cernavodă.
DIDR-U5 este proiectat și construit pentru a manipula, procesa și depozita intermediar deșeurile slab și mediu radioactive, rezultate în urma retehnologizării Unității 1 și exploatării comerciale pe termen lung a Unităților 1 și 2 CNE Cernavodă. Lucrările, în valoare de 175 milioane de euro, sunt realizate de asocierea Arabelle Solutions România SRL - Arabelle Service France, ambele membre ale grupului francez Electricité de France (EDF).
Recent, Venturo Investment a semnat cu Nuclearelectrica SA contractul pentru furnizarea serviciilor de dirigenție de șantier și supraveghere a lucrărilor de infrastructură aferente proiectului de retehnologizare a Unității 1 Cernavodă.
Realizarea lucrărilor civile de construcție este parte integrantă a contractului de Inginerie, Procurare și Construcție (EPC), încheiat între Nuclearelectrica și consorțiul internațional format din: Candu Energy Inc. o companie din cadrul grupului AtkinsRealis, Ansaldo Nucleare, Canadian Commercial Corporation și Korea Hydro & Nuclear Power Co, în data de 19 decembrie 2024.

Lucrările de retehnologizare, prevăzute în perioada 2027-2030
Potrivit Nuclearelectrica, ultima fază de dezvoltare a proiectului, cea de-a treia, se va desfășura în perioada 2027-2030 și implica oprirea Unității 1 pentru realizarea lucrărilor majore de retehnologizare, cu accent pe re-tubarea reactorului. Acest proces va continua cu testele tehnologice și finalizarea Proiectului prin recepție și dezafectarea facilităților temporare, pregătind Unitatea 1 pentru reluarea operațiunilor în condiții optimizate, în anul 2030.
Unitatea 1 CNE Cernavodă a fost pusă în funcțiune în anul 1996, iar până în prezent exploatarea Unității 1 a dus la evitarea a 145 de milioane de tone de CO2 în atmosferă și a livrat în siguranță peste 150 de milioane de MWh, la un factor de capacitate de peste 90%, unitatea fiind, în baza factorului de capacitate, între primele 3 reactoare nucleare la nivel global.
