Progres la Mass Mintia: Probe tehnologice pentru ambele turbine până în august 2026

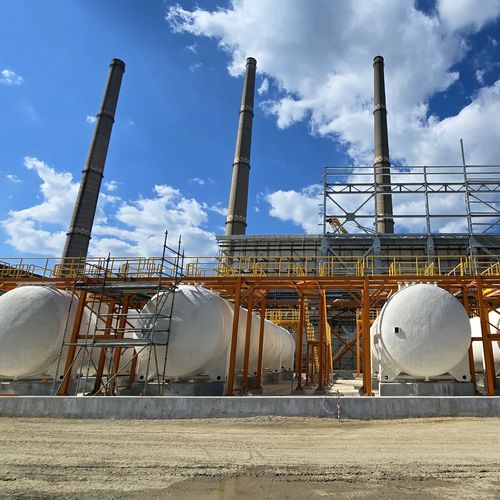

20_04_progres-la-mass-mintia_1Proiectul centralei electrice cu ciclu combinat Mass Mintia avansează rapid, prima turbină pe gaz urmând a intra în probe tehnologice până în iunie 2026, iar cea de-a doua până în august. Acest pas este esențial pentru punerea în funcțiune a noii capacități de producție, considerate cea mai mare și mai modernă centrală pe gaz din Europa. Investiția de la Mintia, evaluată la aproximativ 1,2 miliarde euro, este dezvoltată de Mass Global Energy, în parteneriat cu Transelectrica și Transgaz, și va avea o capacitate totală instalată de peste 1.700 MW.
"Pentru a putea scădea prețurile energiei electrice, atât la consumatorii casnici, cât și la cei industriali, România trebuie să producă mai multă energie. Ținta directă pe care o am la Ministerul Energiei este aceasta: mai multă energie, care automat scade prețul și care creează în același timp condiții pentru companiile din țara noastră de a fi competitive. În acest punct de vedere avem o proiecție pe următorii 10 ani. Știm cât vom pune în funcțiune la finalul anului 2026, 2027, 2030, 2035", a declarat Bogdan Ivan, ministrul Energiei, în urma unei vizite oficiale pe șantier, la care a participat alături de reprezentanți ai Transelectrica, Transgaz și autorităților locale.

Calendarul proiectului
• 15 mai 2026 - termen asumat pentru prima etapă, respectiv energizarea Turbinei cu Gaz 1 (TG1);
• Iunie 2026 - începerea probelor tehnologice pentru prima turbină;
• August 2026 - testarea celei de-a doua turbine;
• Octombrie 2026 - primele două turbine devin operaționale, livrând circa 1.097 MW în sistem;
• 2027 - atingerea capacității totale de 1.700 MW.
Pentru atingerea acestor obiective, dezvoltatorul trebuie să finalizeze lucrările la instalațiile proprii, să realizeze testele tehnice, să asigure personalul autorizat și să finalizeze integrarea în sistemul SCADA al Dispecerului Energetic Național.
Unitatea va funcționa pe gaz natural și va cuprinde două turbine cu gaz SGT5-9000HL, una cu abur SST5-5000 și trei generatoare SGen5-3000W de la Siemens. În plus, potrivit investitorului, componentele centralei vor fi pregătite pentru trecerea către noile tehnologii de producere a energiei bazate pe hidrogen.

20_04_progres-la-mass-mintia_2

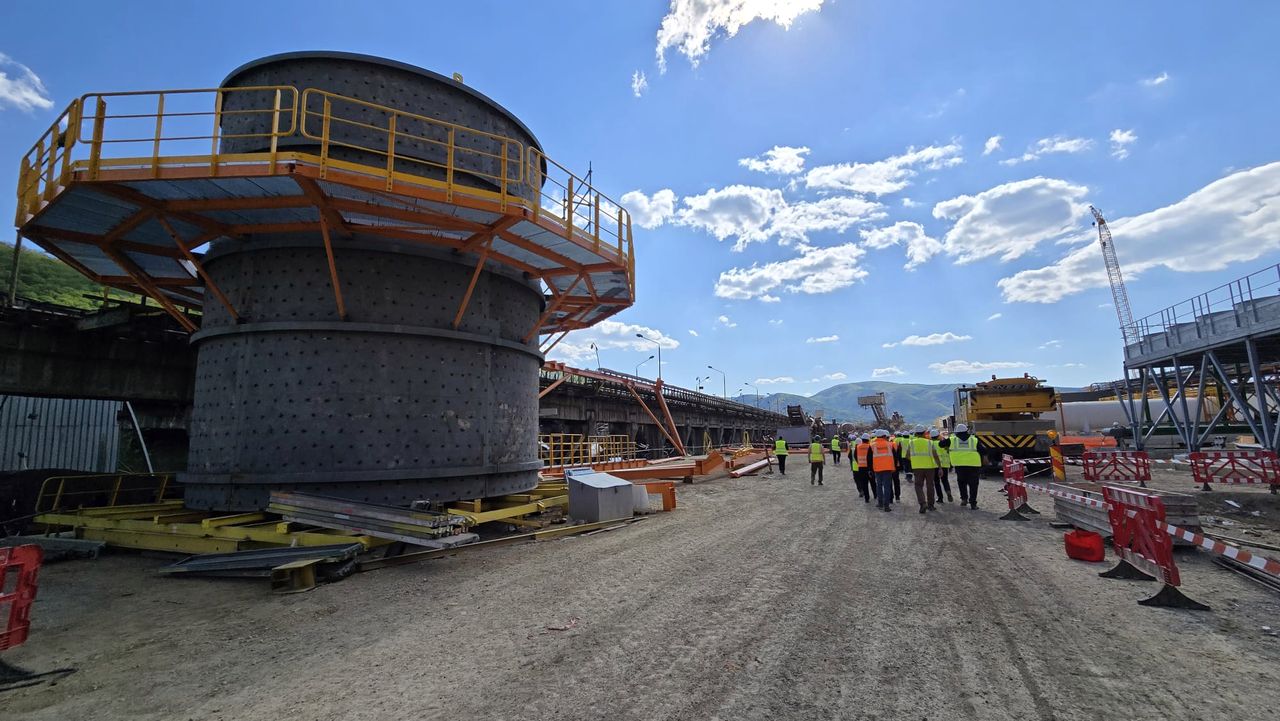

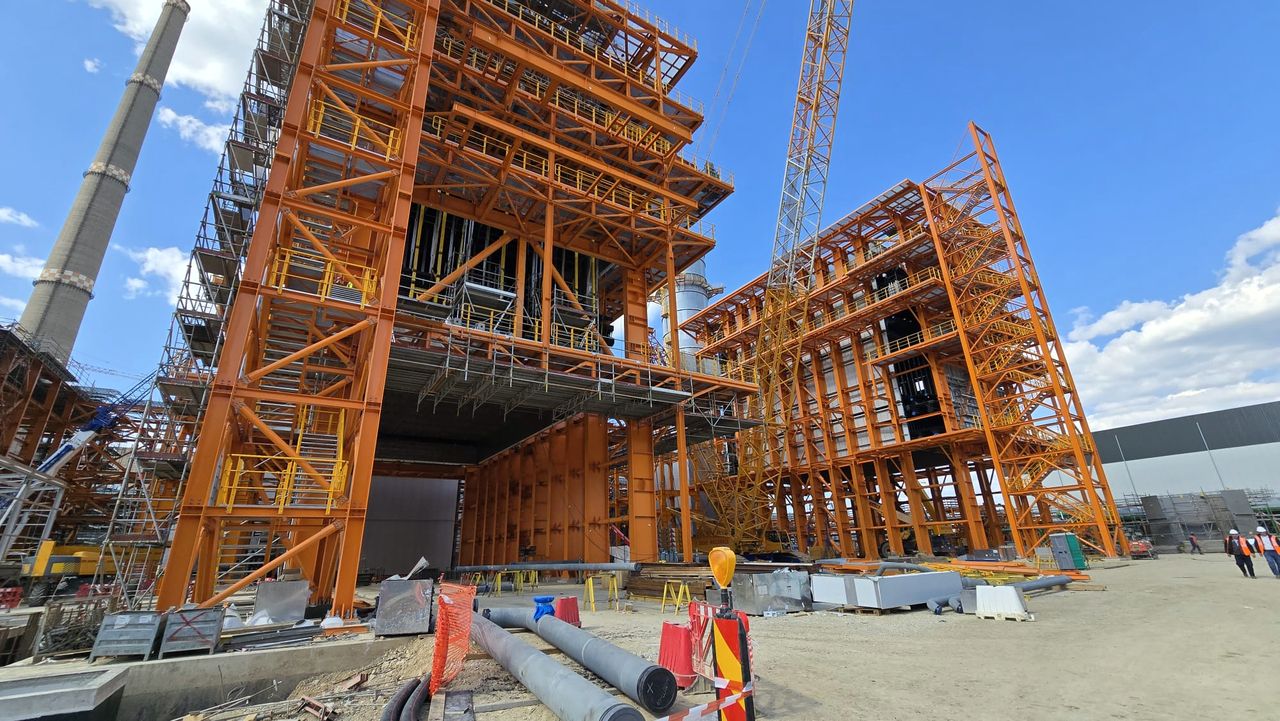

Mobilizare amplă pe șantier
Antreprenor general al lucrărilor este compania AVAX Group, contractul de construcție și punere în funcțiune având valoarea de 673,5 milioane de euro. Asocierea Electromontaj Cluj - Energobit va executa instalația și lucrările de racordare aferente.
În prezent, aproximativ 950 de angajați lucrează pe șantier, iar numărul acestora urmează să depășească 1.000 în perioada următoare. Autoritățile și investitorii mizează pe o colaborare strânsă pentru respectarea termenelor asumate.
Președintele Consiliului Județean (CJ) Hunedoara, Laurențiu Nistor, a evidențiat impactul semnificativ al investiției: crearea de locuri de muncă, dezvoltare economică regională și repoziționarea județului Hunedoara ca pol energetic strategic.
"Lucrările avansează conform calendarului stabilit, cu termene clare pentru punerea în funcțiune a primelor capacități chiar în acest an. Este un proiect care demonstrează că parteneriatul dintre autorități și investitori serioși poate oferi rezultate într-un timp record. Pentru județul nostru, impactul este major: locuri de muncă, dezvoltare economică și repoziționarea județului ca pol energetic strategic în România și în Europa de Sud-Est. Mintia devine astfel un exemplu de reconstrucție industrială modernă, construită pe tehnologie de ultimă generație și cu viziune pe termen lung", a transmis Nistor Laurențiu, președintele CJ Hunedoara.
Centrala termoelectrică Mintia a fost cumpărată, în vara anului 2022, cu 91 milioane de euro, de Mass Global Energy Rom, parte a grupului Mass Group Holding, în cadrul unei licitații publice organizate de administratorul judiciar al societății Complexul Energetic Hunedoara SA.
